Кошторис вентиляції: нормативні посилання і зразки

03-09-2018
Вентиляція

Які роботи може включати кошторис на монтаж вентиляції? З яких норм витрати допоміжних матеріалів і витрат людино-годин варто виходити? Чи існують якісь нормативи цих витрат? У нашій статті ми спробуємо відповісти на ці питання.

Будь-які роботи починаються з документування та складання кошторисів.

Перелік робіт

Для початку визначимося, які роботи можуть бути включені до кошторису.

Основні

  1. Розробка проекту та складання проектної документації.

Зауважте: проект необхідно обґрунтувати розрахунками, які підтверджують його працездатність і відсутність надмірності продуктивності проектованої системи. Очевидно, що замовник зацікавлений не тільки в ефективності, але і в економії власних коштів.

  1. При необхідності - демонтаж старої вентиляційної системи, частковий демонтаж перегородок, пробивання шахт в перекриттях.
  2. Монтаж повітроводів, повітрозабірних і припливних парасольок і решіток.
  3. Монтаж вентиляторів, фільтрів, калориферів, систем кондиціонування повітря і т.д.
  4. Окремим пунктом йде кошторис на пусконалагоджувальні роботи по вентиляції.
На фото зображений процес налагодження та запуску системи кондиціонування.

допоміжні

Крім власне монтажу і демонтажу, виконавцю належить:

  • Транспортування матеріалів та обладнання.
  • Вантажно-розвантажувальні роботи (в тому числі із застосуванням техніки, робота якої оплачується окремо).
  • Спорудження тимчасових майданчиків, лісів і т.д.
  • За відсутності на момент початку робіт стабільного електропостачання - постачання будівельного майданчика власну генерацію електрики.

Нормативні документи

При складанні кошторису корисні два документа:

  1. Державні елементні кошторисні норми (ГЕСН), розділ 20. Вони дозволяють оцінити потребу в ресурсах (тих самих людино-годинах, тривалості роботи техніки, кількості заклепок і т.д.).

Фрагмент змісту ГЕСН.
  1. Федеральні одиничні розцінки (ФЕР), розділ 20. Тут міститься орієнтовна ціна кожної виконуваної в процесі монтажу або демонтажу роботи. Розцінки носять рекомендаційний характер.

Зауважте: окрім ФЕР, існують і Територіальні одиничні розцінки (ТЕР), що складаються з урахуванням специфіки місцевих умов (логістики, стану доріг, сезонних температур і т.д.). Як обгрунтування для складання кошторису можуть використовуватися як ФЕР, так і ТЕР.

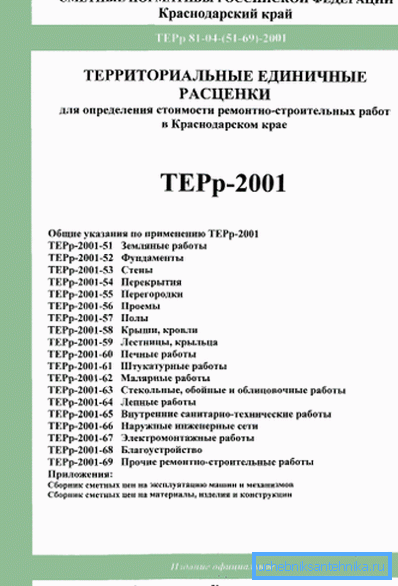

Нормативи ТЕР для Краснодарського краю.

Наведемо невеликі витяги з обох документів.

ГЕСН

Згідно з цим документом, для прокладки воздуховода із загальною площею стінок 100 м2с товщиною стінки 0,5 мм і діаметром до 200 мм будуть потрібні наступні ресурси:

Тип кількість
Витрати часу робітників 167,86 людино-годин
Витрати праці машиністів 1,3 людино-години
Час експлуатації ручної лебідки з тяговим зусиллям до 2 тонн 0,39 машино-годин
Час роботи апарату дугового зварювання 1,79 машино-годин
Час роботи вантажного автомобіля вантажопідйомністю до 5 тонн 0,78 машино-годин
Тривалість роботи автокрана вантажопідйомністю до 10 тонн 0,52 машино-години
Витрата металу на стінки воздуховода 100 м2
Витрата будівельних болтів, шайб і гайок 0,015 т
Витрата зварювальних електродів 0,00045 т
Витрата герметизуючої мастики 0,00501 т
Витрата азбестового шнура 0,00089 т
Витрата гумових прокладок 8 кг

ФЕР

А ось орієнтовні витрати, на основі яких складається локальний кошторис на вентиляцію, з Федеральних одиничних розцінок від 2001 року. Зразком нам послужить той же воздуховод з товщиною стінок 0,5 мм, їх площею в 100 м2 і діаметром до 200 мм.

Категорія витрат Значення і одиниці
Загальні прямі витрати 2050, 56 рублів
Оплата праці робітників 1467 рублів
експлуатація машин 134,14 рублів
Оплата праці машиністів 7,02 рубля
Витрати на невраховані матеріали 449,2 рублів

Уточнимо: закладені в проект матеріали проходять окремою статтею витрат. Невраховані матеріали - це, наприклад, заміна маски зварювальника з випадково розчавленим склом або зламаного при стягуванні фланців розвідного ключа. Оскільки велика частина монтажних робіт виконується своїми руками, за допомогою ручного інструменту, людський фактор буде основною статтею неврахованих витрат.

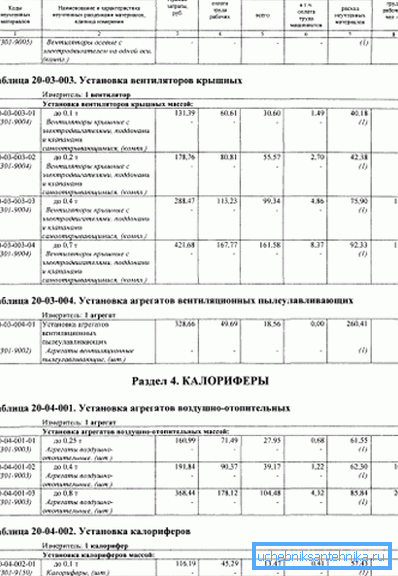

Сторінка ФЕР 2001-20.

зразок

Сподіваємося, що інструкція зі складання кошторисів в загальних рисах зрозуміла читачеві. Тепер вивчимо зразок. Прикладом нам послужить кошторис пристрою вентиляції, складена московською компанією Smeta-Moscow; зважаючи на обмеженість обсягу нашого матеріалу ми наведемо лише невелику цитату з її тексту.

номер позиції Обгрунтування (шифр і номер нормативного документа) Найменування статті витрат кількість Загальна вартість оплати, рублі Вартість експлуатації машин, рублі Витрати праці робітників, людино-години
1 ТЕР 20-06-002-01 Установка типових припливних камер продуктивністю до 10000 м3 / год без системи зрошення 1 1045,98 155,29 50,27
2 ТЕР 20-03-001-02 Установка радіального вентилятора масою до 0,12 т 1 180,28 21 10,35
3 ТЕР 20-02-019-01 Установка кронштейнів під вентиляційне обладнання (100 кг вироби) 0,08 1316,68 16,05 0,55
4 ТЕР 20-02-003-10 Установка сталевих жалюзійних регулюють вентиляційних решіток розміром 150х150 мм 15 36,1 8,38 18,45
5 ТЕР 20-01-001-02 Прокладка алюмінієвих або оцинкованих повітроводів товщиною 0,5 мм і периметром до 600 мм (100 м2 поверхні) 0,025 3123,92 216 4,83
6 ТЕР 20-01-001-03 Прокладка алюмінієвих або оцинкованих повітроводів товщиною 0,5 мм і периметром 800, 1000 мм (100 м2 поверхні) 0,36 2890,74 172,91 63,63
7 СНМ-300-9066-1 Повітроводи оцинковані сталеві товщиною 0,5 мм (м2) 38,5 9799

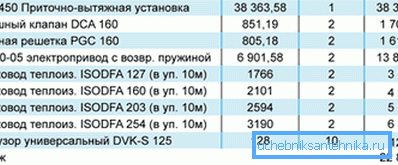

Ще один зразок гранично спрощеної кошторису.

висновок

Сподіваємося, що наш матеріал допоможе читачеві зорієнтуватися в складанні кошторисної документації. Як завжди, в прикріпленому відео в цій статті можна знайти додаткову інформацію. Успіхів!
